Controllingblätter - Auswertung alle Projekte

Zweck

Der Bericht Controlling Auswertung Projekte führt gespeicherte Controlling-Stände mehrerer Projekte in einer Portfolioansicht zusammen. Er unterstützt Geschäftsführung, Bereichsleitung und Controlling dabei, wirtschaftliche Risiken, Prognosen und Entwicklungen projektübergreifend zu vergleichen.

Die Auswertung ist ein historisierter Bericht. Sie ergänzt die Live-Ansichten und dokumentiert einen gemeinsamen Stichtag.

Benutzeroberfläche öffnen

  1. Öffnen Sie Unternehmen → Reporting-BI.

  2. Öffnen Sie die Ansicht Reports.

  3. Suchen Sie nach dem Reporttyp Controlling Auswertung Projekte.

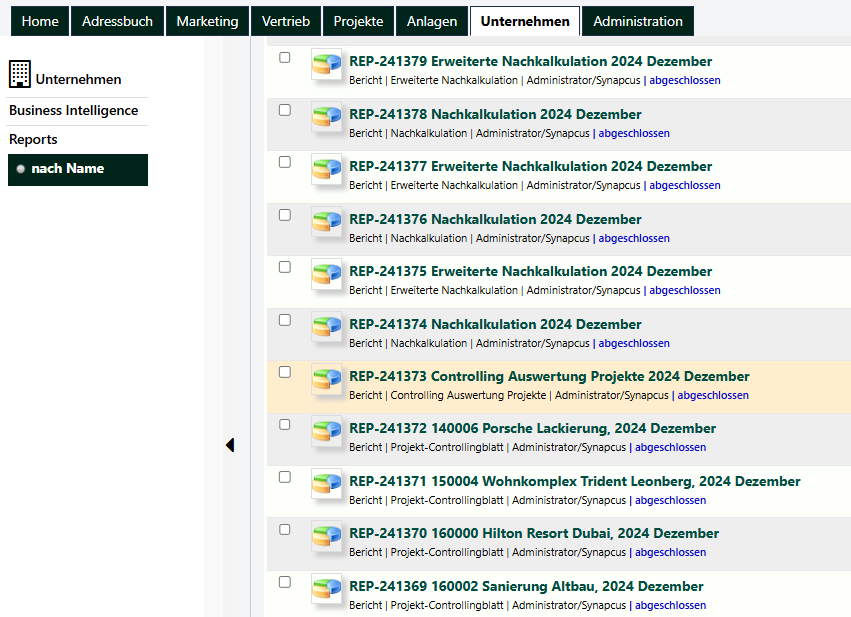

  4. Öffnen Sie den Bericht über Name oder Nummer.


Aufbau der Berichtstabelle

Jede Zeile repräsentiert einen Projektbericht. Die Tabelle kann durchsucht und nach Excel exportiert werden.

Spalte

Bedeutung

Reportnummer, Datum, Name

Identifikation und Stichtag

Honorar / Eigenhonorar / Einbehalt

Geplante kaufmännische Werte

Budget

Geplanter interner Aufwand

Ist-Aufwand

Bisher angefallene interne Arbeitskosten

Voraussichtlicher Aufwand

Erwartete Kosten der noch geplanten Ressourcen

Abweichung

Budget minus Ist-Aufwand und Vorausschau

Nebenkosten Soll / Ist

Anteilig geplante und tatsächlich angefallene Nebenkosten

ZEG-Abweichung / ZEG

Verhältnis und verdichtete Projektbewertung

KuZu

Kundenzufriedenheit, sofern vorhanden

Ist-Stunden

Bisher gebuchte interne Arbeitsstunden

Report manuell erstellen

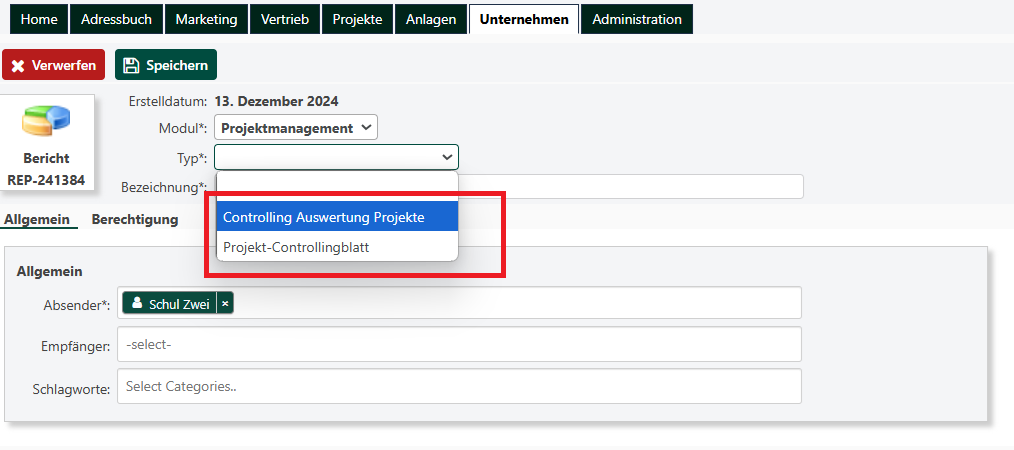

  1. Klicken Sie in Reporting-BI auf Neu.

  2. Wählen Sie das Modul Projektmanagement.

  3. Wählen Sie den Reporttyp Controlling Auswertung Projekte.

  1. Erfassen Sie eine eindeutige Beschreibung.

  2. Speichern Sie den Report und prüfen Sie ihn anschließend in der Ansicht Reports.

Automatische Erstellung

Synapcus enthält einen geplanten monatlichen Lauf, der für aktive Projekte Einzelblätter und anschließend eine Gesamtübersicht erzeugt. Im vorliegenden Programmdesign ist dieser Agent jedoch nicht standardmäßig aktiv. Ob automatische Reports vorhanden sind, hängt von der Installation und Serverkonfiguration ab.

Portfolioanalyse

  • Negative Endabweichung: Der erwartete Gesamtaufwand überschreitet das Budget.

  • Aktuell unauffällig, zukünftig kritisch: Der Ist-Aufwand liegt noch im Rahmen, die Vorausschau führt aber zur Überschreitung.

  • Unplausible Prognose: Kein voraussichtlicher Aufwand trotz großer Restleistung oder hohe Restkosten bei fast 100 % Leistungsstand.

Öffnen Sie bei Auffälligkeiten das Einzelprojekt und prüfen Sie Leistungsstände, Beteiligungszeiträume, Auslastung, Stundensätze, Fremdleistungen und Kostenbuchungen.

Beispiel Generalplaner

Ein Generalplanungsbüro erkennt in der Portfolioansicht, dass ein Projekt aktuell positiv ist, durch zusätzliche TGA-Nachplanung aber eine hohe Vorausschau besitzt. Im Einzelprojekt wird nach Architektur, Tragwerk, TGA und weiteren Fachdisziplinen analysiert, ob Ressourcen verschoben oder Nachträge verhandelt werden müssen.

Beispiel Generalunternehmer

Ein Generalunternehmer vergleicht Bauvorhaben nach erwartetem Restaufwand, Nachunternehmeranteil, Materialkosten und fehlenden Nachtragsbudgets. Eine negative Endabweichung kann aus Produktivität, verspäteten Eingangsrechnungen, falschem Leistungsstand oder nicht aktualisierter Ressourcenplanung entstehen.

Empfohlener Monatsabschluss

  1. Leistungsstände und Ressourcenplanung aktualisieren.

  2. Zeit- und Kostenbuchungen vervollständigen.

  3. Zwischenkalkulation und Vorausschau je Projekt prüfen.

  4. Portfolioauswertung erstellen.

  5. Maßnahmen, Verantwortliche und Termine dokumentieren.

Report löschen

  1. Öffnen Sie Unternehmen → Reporting-BI → Reports.

  2. Markieren Sie den Report.

  3. Klicken Sie im Bearbeitungsmodus auf Löschen und speichern Sie.

Historisierte Monatsberichte sollten nur mit dokumentierter Begründung gelöscht werden.

Verwandte Seiten

Controlling-Kategorien projektübergreifend lesen

Beim Vergleich mehrerer Projekte ist eine einheitliche Kategorienlogik besonders wichtig. Unterschiedliche oder unpassende Zuordnungen erschweren den Vergleich von Planung, Ist-Aufwand und Prognose zwischen Projekten.

Controlling-Kategorien richtig verwenden
